news化風為能、聚光成電。近年來,圍繞“雙碳”目標,中國能建東電二公司緊抓機遇,做出“著眼‘碳達峰、碳中和’目標,積極搶占光伏、風電以及新能源市場”的重要部署。2024年,吉林通榆鄉村振興10萬千瓦風電項目EPC總承包工程并網發電,拉開了打造高標準數字化風電場、助力東北新能源發展的新征程。

以風賦能 促進綠色產業協調發展

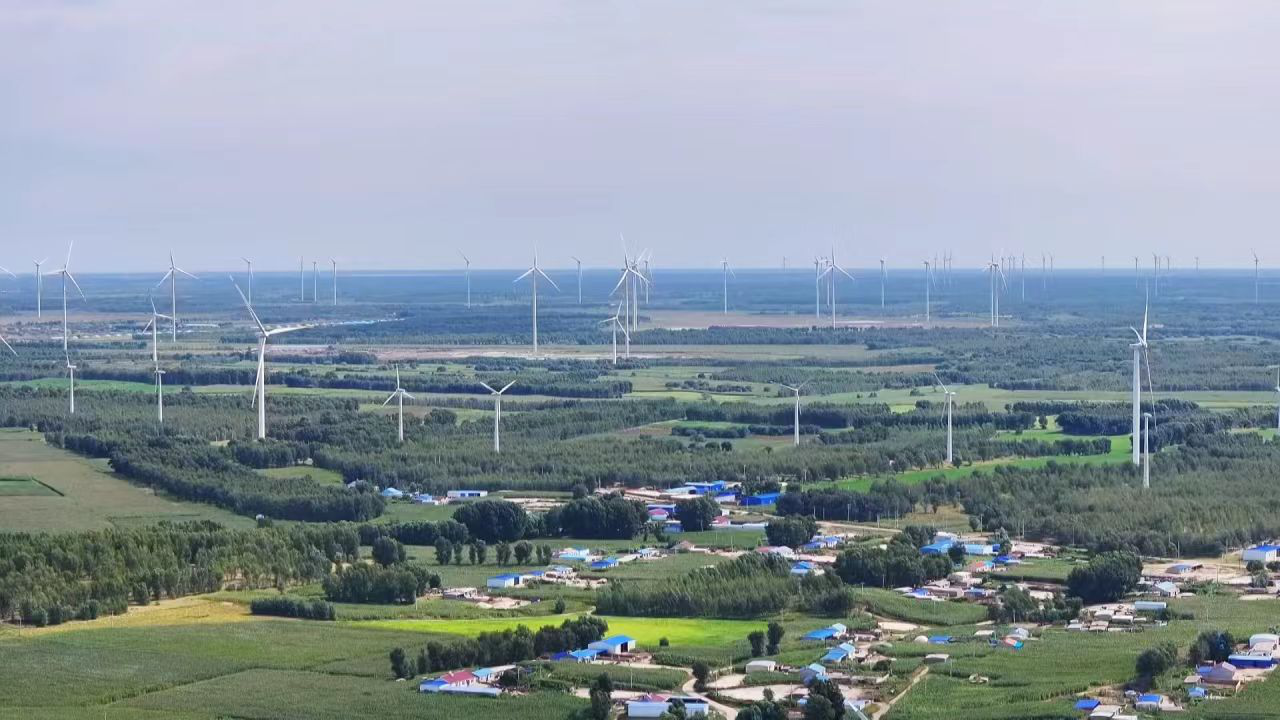

吉林通榆廣袤的草原上,勁風強韌,鄉村振興10萬千瓦風電項目,位于位于吉林省白城市通榆縣,該地區處于大興安嶺和長白山脈之間的西南氣流通道上,地勢平坦,相對高差十余米,是吉林省風能資源最豐富的地區之一。
該項目安裝單機容量 6.25兆瓦風電機組15臺、3.3兆瓦風電機組1臺。采用一機一變的單元接線,配套單臺容量7兆伏安機艙變15臺、3.75兆伏安機艙變1臺。風機采用SI-193625HH115型風機,風輪直徑193米,掃風面積29240平方米,葉片長度94.5米。新建一座220千伏升壓站。項目建成后每年可提供清潔電能3.5億千瓦,每年可節約標準煤約11.5萬噸,減少二氧化碳排放量約28萬噸,節能減排效益顯著。
項目建成后,為實現“碳達峰、碳中和”目標的提供助力,為當地經濟發展注入強勁綠色動力,同時也向行業展現東電二公司人才優勢及在非電綠色能源技術領域的雄厚實力。
抗酷暑戰寒冬 破難關創(chuàng )佳績
2023年8月5日,伴隨著挖掘機第一勾的順利開挖,通榆風電項目正式開工。時值酷暑,科爾沁草原上烈日當照,為保證施工進度,通榆項目全體人員頂著30多度的高溫,堅持野外作業,大家就像是置身于一個巨大蒸籠之中。炙熱的陽光毫無遮擋的傾斜而下,烤著大地,也考驗這每一個作業人員的意志。項目團隊針對高溫天氣帶來的影響制定了“錯峰施工,早出晚歸多休息”的制度,并及時為施工單位添置防暑降溫物品,終于在2023年9月15日完成首臺風機基礎澆筑,如期完成業主的節點目標。
酷暑之后便是嚴寒,還不等大家從和煦的陽光下過渡,極寒天氣又隨之而來。項目團隊迅速統一思想,結合現場實際情況合理安排施工流程,優化組織機構,力保施工節點工期。技術人員及時調整施工方案,施工單位也增加冬季施工措施,最終項目決定搭設暖棚進行混凝土澆筑及后期基礎養護的作業方案,以保證風機基礎質量。經驗收符合大體積混凝土施工的各項技術要求,且按時高標準完成施工計劃,現場響起一片掌聲,贏得了監理、業主的一致好評。
冬吊風機難 壯志破重圍

第一臺風機吊裝成功
由于該項目機位分布廣,阻工現象多,運輸條件差,且正值冬季,給風機吊裝工作帶來了不小的挑戰。面對挑戰,項目團隊迎難而上,積極采取應對措施,根據風向和風力變化靈活調整吊裝時間;加強對施工人員的安全培訓和教育,配備齊全防寒保暖裝備和安全防護措施。同時,設立攻關小組,積極協調各參建單位,保證施工現場“貨到即用,吊必成功”的狀態。
從2023年10月22日第一臺風機開始吊裝到2024年1月15日所有機位吊裝工作完成,這86天里看著一臺臺風機在寒風中傲然挺立,成為了這篇土地上的新地標,項目所有員工都露出了欣慰的面容。
遼闊大地 任君馳騁
通榆項目從開工至全容量并網發電,建設安裝過程僅歷時不足八個月。項目團隊不足20人,如此龐大的工程體量,其中艱辛可見一斑,項目團隊對時間管理的把控更是令人贊嘆不已!
項目部中有70后、80后、90后、00后各個年齡段員工,由于該項目施工任務重,施工工期緊張,項目部對新入職的員工進行加強培訓,并采用“師帶徒”的工作制,加快他們的成長,讓新入職員工在施工現場進行鍛煉,促使青年員工快速成長為獨當一面的復合型人才。
公司領導時刻關注該項目的進展情況,多次到現場實地指導,保障項目順利推進。項目部班子成員積極起到模范帶頭作用,身兼數職,既擔任項目總指揮和總協調員,同時也親自投身一線工作,減少中間溝通環節,及時發現核心問題并快速解決;專工與協作隊伍通力合作,構建了項目部、專業部門與協作隊伍的扁平化施工管理體系,大幅度降低無效行為,精簡必要行動,以減少時間損失,從而提高人和資源的時間利用效率,顯著加快協調管理速度。
苦盡甘來終有為 百尺竿頭展新姿

項目并網成功
經歷了酷暑和寒冬,闖過了道道難關,終于到了驗收成果的時刻。在通榆項目全體職工日復一日的勤奮耕耘和不懈努力下,自升壓站預制艙到貨至全站聯調完成僅用時48天,所有風機完成調試僅用時29個小時;2024年3月29日升壓站一次和二次設備送電一次成功,2024年3月31日全容量并網發電,設備運行良好,各項參數正常。創(chuàng )下了華能同級別風電場施工進度的記錄,贏得了業主單位高度評價,并贈予項目部“攜手共進,共創(chuàng )未來,高效總包,助力風電”的錦旗以示嘉獎。
這一個個數字背后是項目所有職工辛勤的付出,是他們無數個日夜堅守崗位的見證,是他們面對困難時不屈不撓的精神體現,是他們用汗水和智慧澆灌出的成果之花。每一個數字都承載著他們的努力與奉獻,凝聚著他們的團隊力量,展現了他們?yōu)閷?shí)現項目目標而全力以赴的決心和毅力。更在行業里展現了東電二公司人員的拼搏精神和過硬的管理能力。
近年來,中國能建東電二公司積極搶抓新能源市場機遇,通榆風電場項目就是公司在吉林省新能源市場樹立的一塊金字招牌。作為吉林省通榆地區新能源發展的重要工程,該項目建成后將極大改善當地能源結構,提供綠色、清潔、可持續的能源,助力通榆縣鄉村經濟蓬勃發展,樹立新的經濟增長極,為鄉村振興注入力量。
